在实际工作过程中,项目经理怎么样能够快速的做出一个清晰且有效的项目计划呢?
今天给大家分享微软体系的项目管理工具 Project 的使用,本文以Project 2016为例,结合Excel+实际项目为例进行讲解。
安装Project 2016
如有需要安装包的同学请直接点击
用Excel收集任务清单及时间估算

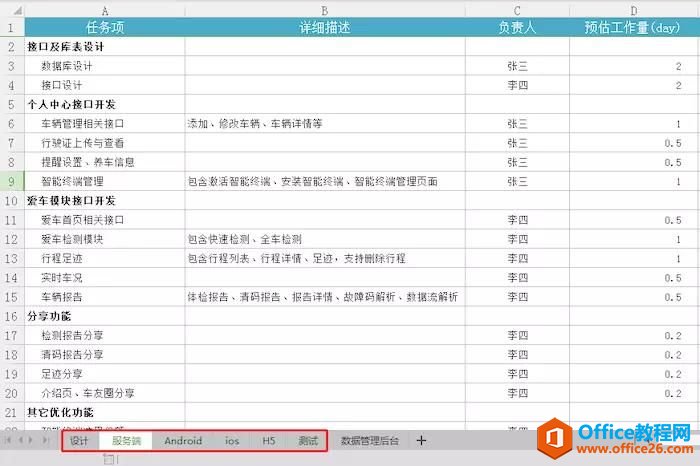

产品在出PRD文档时,通常会包含功能清单,研发相关人员根据功能清单拆分为可执行的任务清单,并评估出相应的工作量。
项目计划有效的基础是合理的拆分任务,任务的拆分要遵循
“自上而下,完全穷尽” 原则,
具体实现方案荔枝哥会在项目管理篇提到(可利用工具Xmind)
以服务端任务为例:
创建项目计划,设置基本信息
新建一个Project文件,按以下步骤进行项目基本信息的设置
1、设置项目信息

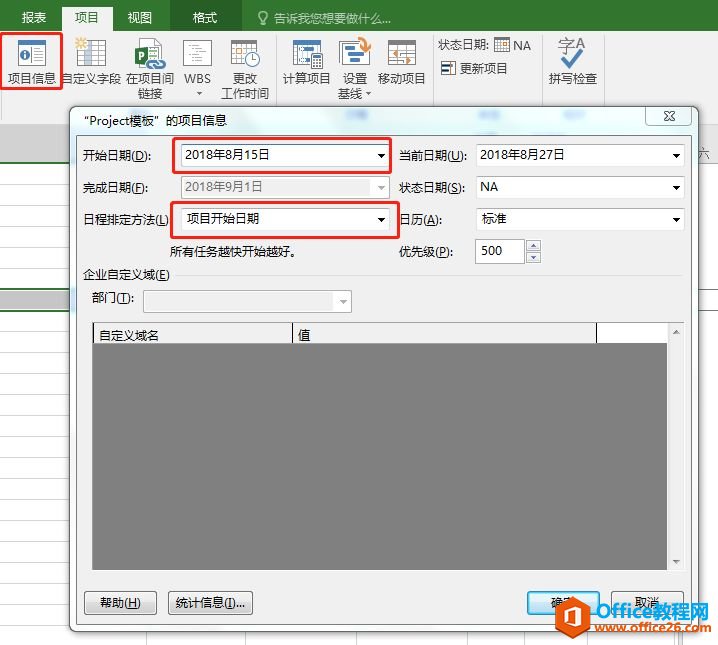

项目 -> 项目信息,设置好项目开始日期
2、创建项目日历

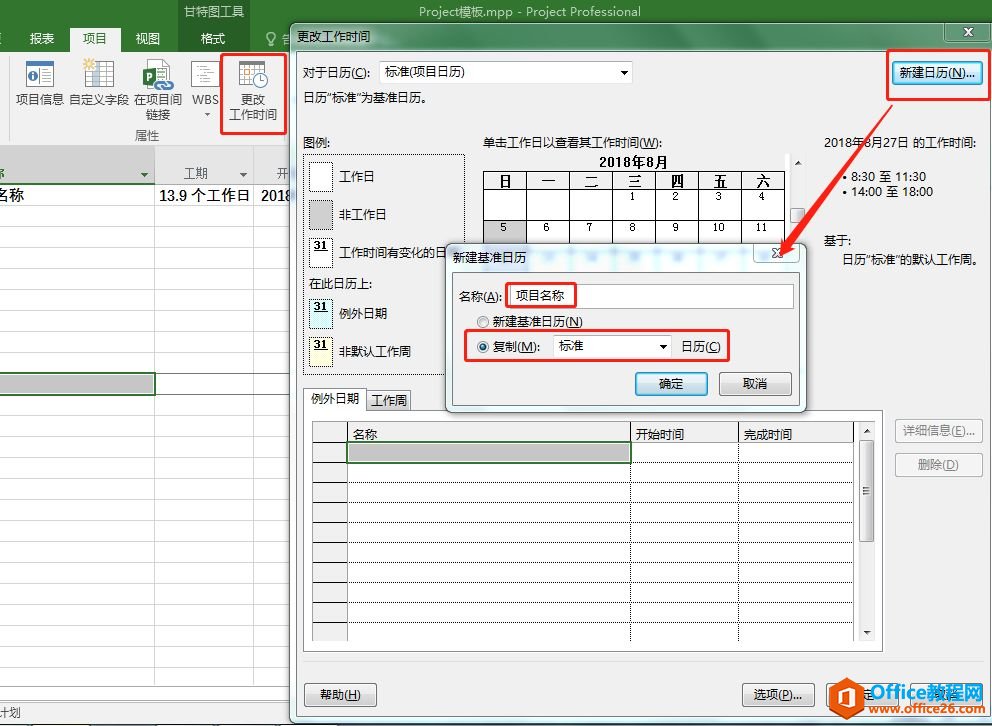

项目 -> 更改工作时间,新建日历:一般以项目名称进行命名
3、设置工作时间

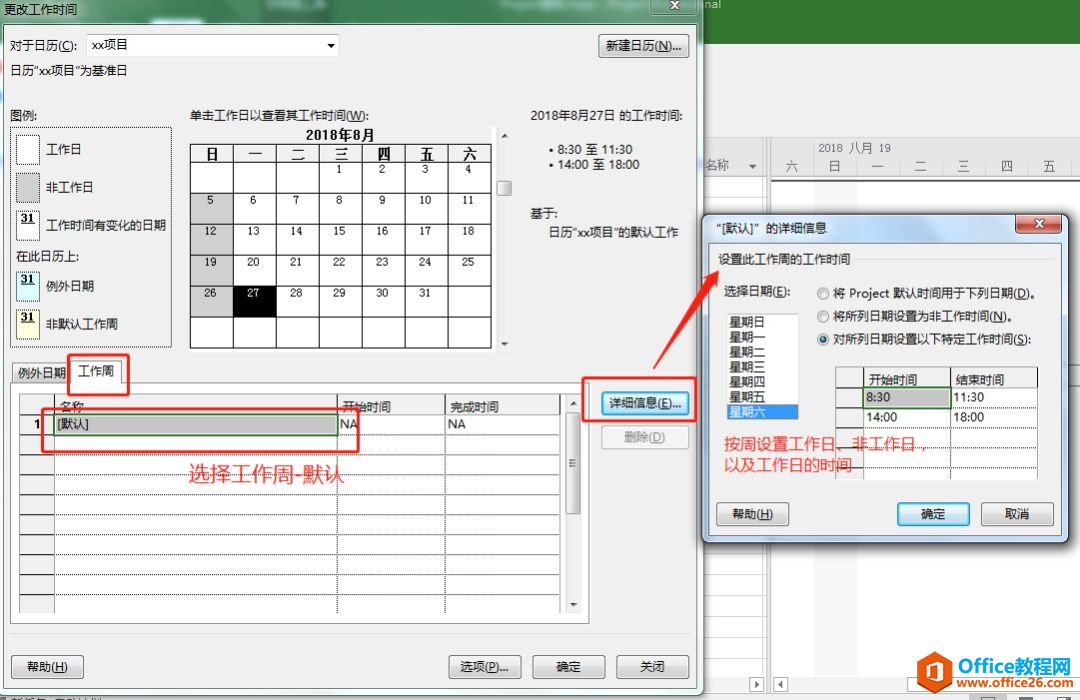

项目 -> 更改工作时间,工作周:按公司规定的上班时间设置周一至周日的工作时间
4、 设置例外日期

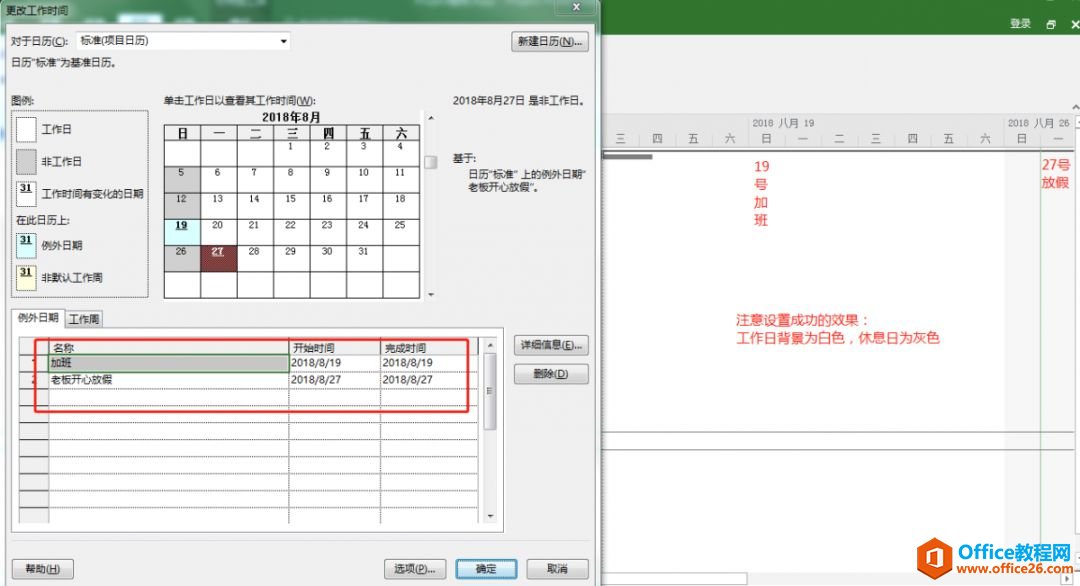

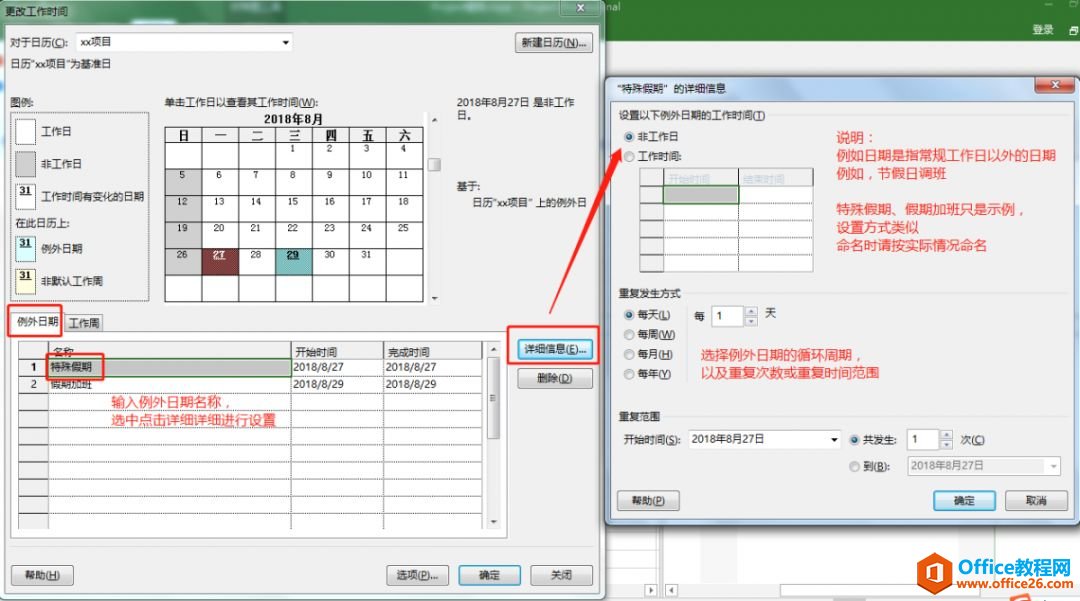

项目 -> 更改工作时间,例外日期:节假日调班的情况下可以设置例外日期
5、设置某个人的例外日期

项目 -> 更改工作时间,选择个人日历的例外日期进行设置:例如某个成员加班或请假
录入任务和工期

任务,给第二步收集到的功能清单,录入到设置好基础信息的Project文档,并调整好层级关系
通常情况下,建议用项目名称创建一个顶级任务,有利于查看项目计划的整体工期与进度

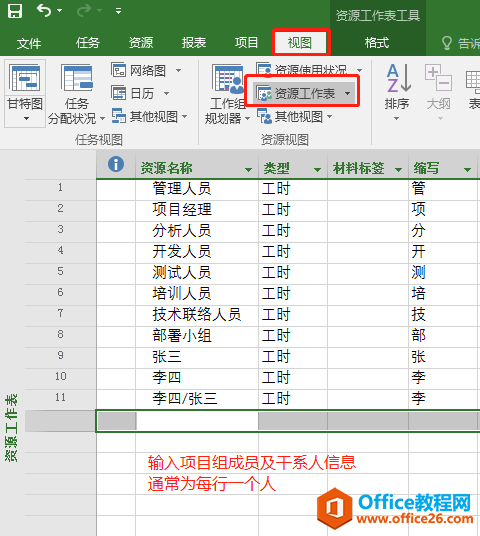

录入资源(人员清单)
视图 -> 资源工作表,录入项目组相关成员信息(非自研产品类项目,可以录入其它资源)

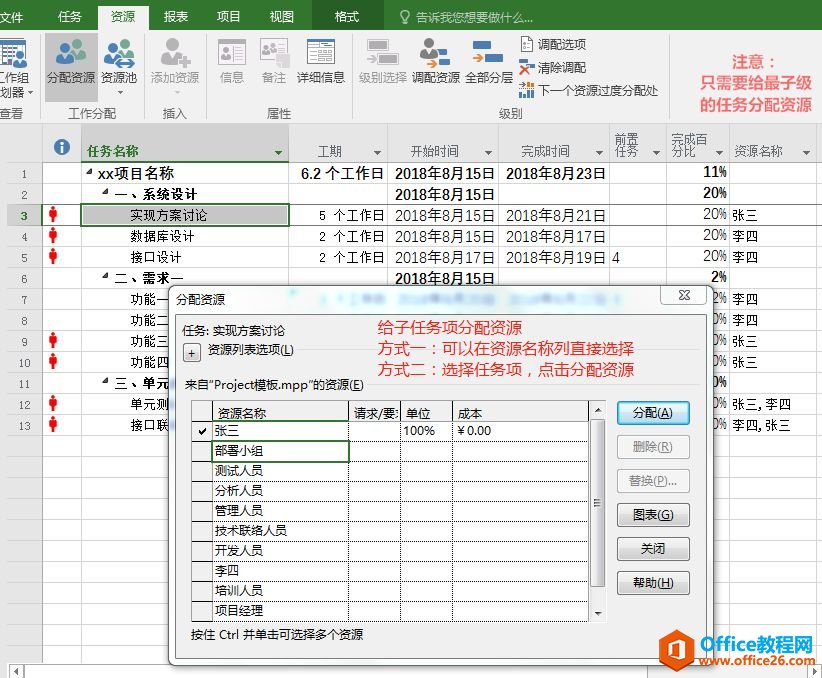

给任务分配资源(人员)
资源 -> 分配资源,只需要给最子级的任务分配好人员即可
设置任务的关联关系
任务:根据资源名称,按照任务的优先级,给相同资源的任务设置前置任务
更新并查看项目整体进度

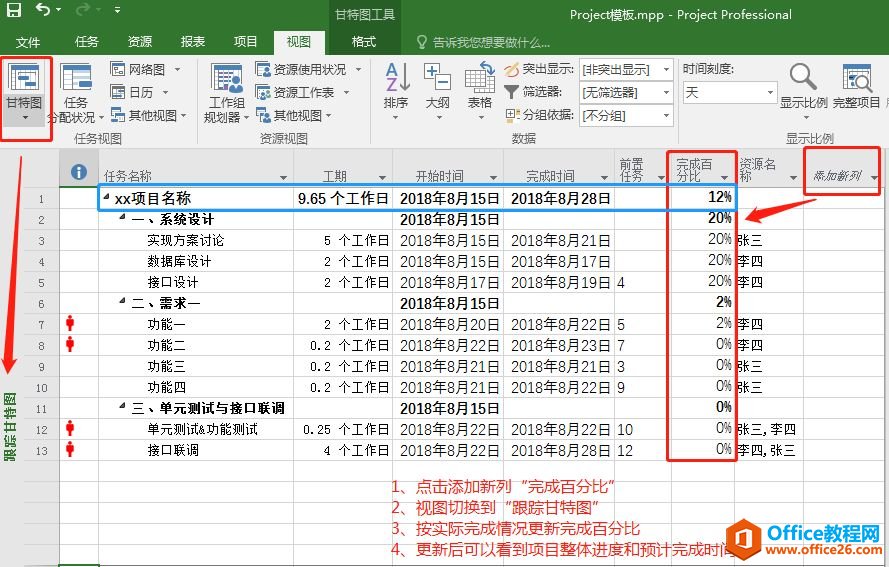

视图 -> 跟踪甘特图,添加“完成百分比”列,视图切换到“跟踪甘特图”
根据任务相关人员的实际完成情况,更新任务的完成百分比,Project会自动计算项目总工期和整体的完成进度。

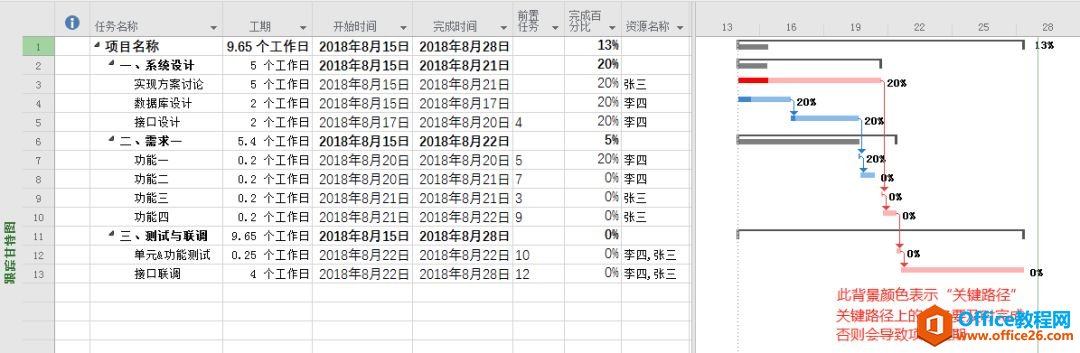

跟踪甘特图会显示出“关键路径”,关键路径上的任务要及时完成,否则会导致项目延期
参考示例

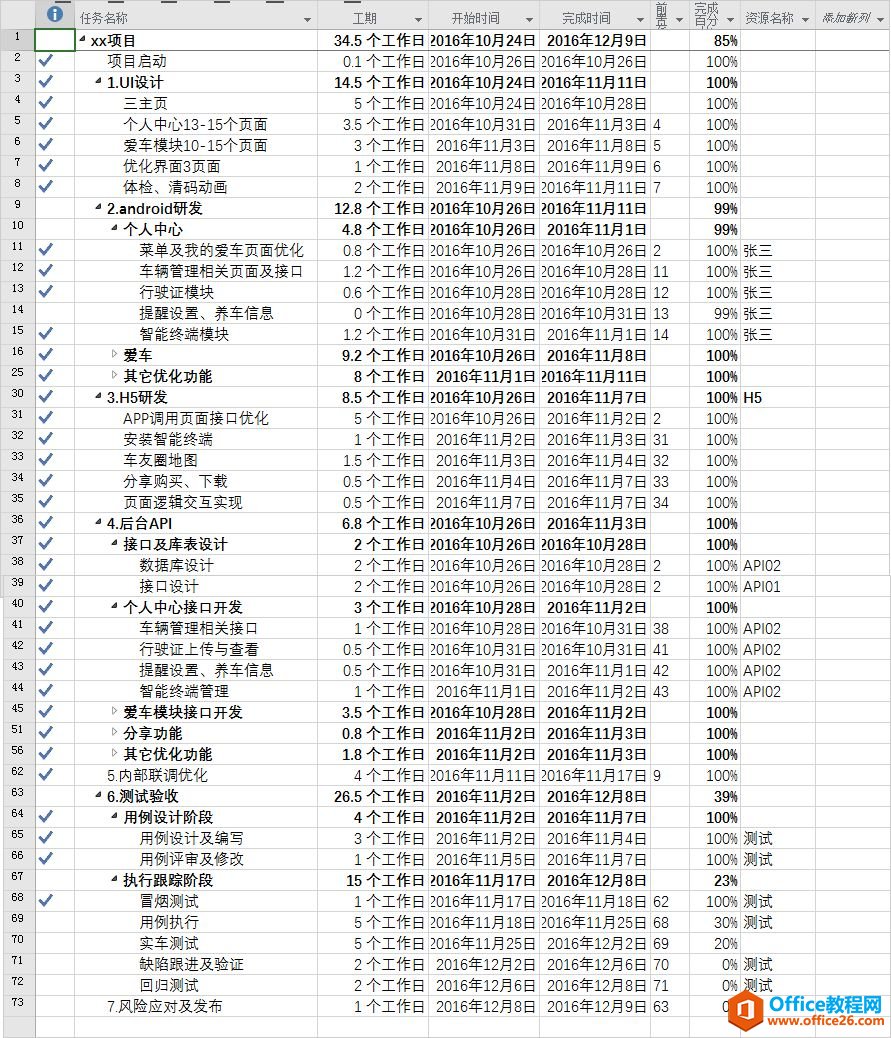

1、自研APP项目示例
2、与第三方对接项目示例
标签: Project Project2019 项目管理工具
相关文章
任务分配状况视图介绍: 任务分配状况视图是两个并排的工作表,左侧部分显示任务分配状况,右侧显示任务对应的时间表。 此视图可以简洁的看出每个任务在各个时间段内(每天、每周、每......
2021-06-25 490 Project,常见,视图,任务,分配,状况,使用,基础,
Project 2013教程-创建项目: 一、创建合适的项目 首先打开Project,然后选择新建,就可以创建对应项目,新建中有不少的模板,可以选择合适的模板或者自己新建空白项目进行操作。 二、设置项......
2021-06-25 349 Project,Project创建项目

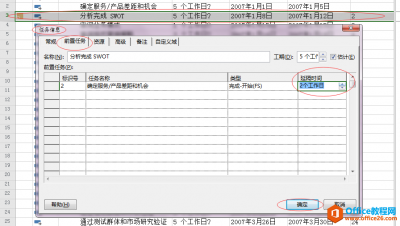

问:Project2016中如何设置任务之间的间隔时间? 答:在一个任务与另一个任务之间可能有一些琐碎的事情不方便计入工作内容,就可以进行间隔时间设定,官方术语为延隔时间,具体设置方法......
2021-06-25 299 Project,2016,中,如何,设置,任务,之,间的,间隔,问,
Project 2016的安装图解: 第一步: 首先下载好对应的Project2016的安装文件,然后解压点开,选择setup.exe双击,进入下一步 第二步: 阅读相应条框,同意后然后勾选我接受,再点击继续进入下一......
2021-06-25 32 Project,Project2016,Project安装
Project 2016教程-周期性任务录入: 同一个项目中,可能每周或者每月都要进行一次例会,那么在项目中不断的去添加对应的任务,比较繁琐,这时候我们就可以采用Project2016中一种功能,就做插......
2021-06-25 70 Project,Project2016,Project录入周期性任务
